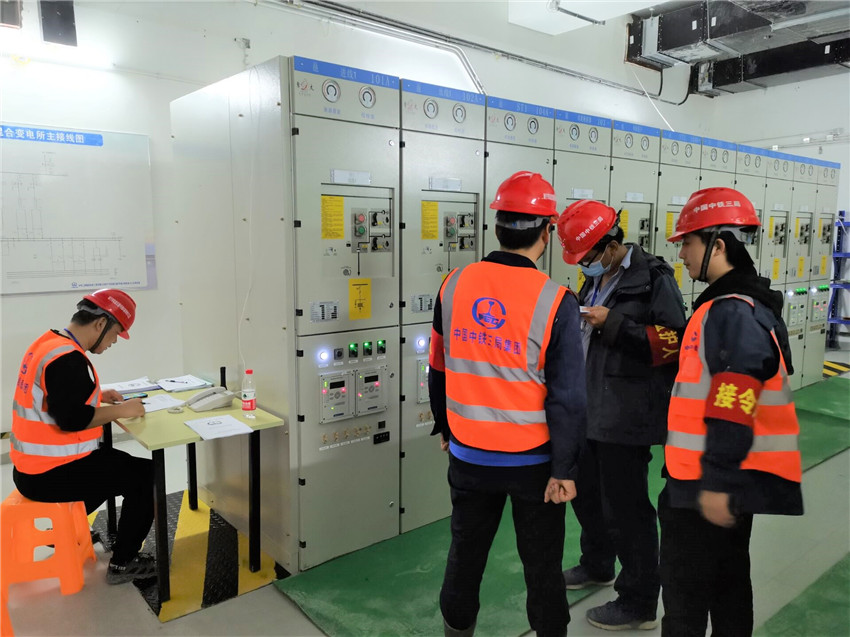

3月6日,南宁地铁5号线02标广西大学站(不含)—金桥客运站9站9区间35kv环网电缆一次送电成功,为后续接触网送电、冷热滑试验及各系统综合联调创造了条件。

为实现南宁地铁5号线工期节点目标,南宁地铁5号线02标指挥部与项目部克服工期压力大、交叉施工、供货滞后等诸多困难,倒排工期,科学组织,优化工艺工法,积极开展劳动竞赛,全体员工凝心聚力日夜奋战,春节期间仍然坚守施工一线,在半年时间内,先后完成了车站变电所设备安装及试验、环网电缆敷设及试验、变电所单系统调试、线路接触网架设等施工任务。
